每個月統計開發件比例,都要從系統匯出明細,再用 Excel 重算一次

每個月要統計開發件的數量與比例,交給主管看趨勢,做法是先從系統匯出明細,依規則篩出開發件、分類,再用 Excel 計算比例、做成報表。

步驟每個月都一樣,卻每次都要重來,篩選條件又記在經手人腦中,換人做就可能算出不同的數字;公式拉錯一格,比例就跟著錯,而報表看起來依然整齊,很難從表面發現。

一眼看懂

原本怎麼做

  1. 從系統匯出工單明細
  2. 依規則篩出開發件
  3. 用 Excel 算比例、做報表
  4. 核對數字後交給主管

卡在哪裡

篩選條件記在經手人腦中,換人做就可能算出不同的數字,公式拉錯一格比例就跟著錯,而報表看起來依然整齊。

交給 AI Agent 之後

  1. 從系統匯出工單明細
  2. 依規則篩出開發件
  3. 用 Excel 算比例、做報表
  4. 核對數字後交給主管人工核准

篩選、分類與計算比例交給 AI Agent 處理,每個比例都附上算式,負責的人回到原始明細抽查之後才發出報表。

01

原本怎麼做

  1. 01從系統匯出當月的相關明細
  2. 02依規則篩出開發件,並依需要分類
  3. 03在 Excel 裡計算數量與比例,做成報表
  4. 04核對數字後交給主管
工單明細匯出_2026-09.xlsxExcel
A1工單號
工單號料號產品線料號階段工單狀態完工日期
WO-2609-011BRK-N210軸承座完工2026-09-10
WO-2609-012GBX-310齒輪箱量產完工2026-09-11
WO-2609-013FLG-N150法蘭開發完工2026-09-14
WO-2609-014BRK-A150軸承座量產完工2026-09-14
WO-2609-014BRK-A150軸承座量產完工2026-09-14
WO-2609-015GBX-N410齒輪箱試產完工2026-09-15
WO-2609-016FLG-080法蘭量產完工2026-09-16
WO-2609-017BRK-A120軸承座量產取消
WO-2609-018GBX-330齒輪箱量產完工2026-09-17
WO-2609-019BRK-N220軸承座DEV完工2026-09-18
export100%
以上為示意。系統匯出的明細裡混著階段空白、同一張工單出現兩次、已取消的工單,還有寫法不統一的階段,每一種都要先排除或確認,比例才算得對。
02

交給 AI Agent 處理後

  1. 01
    做什麼確認統計範圍
    依據的標準以完工日期落在當月為準,已取消的工單不算,同一張工單號出現兩次只算一次
    產出有效工單清單
  2. 02
    做什麼依規則分類
    依據的標準依公司定好的分類規則判斷開發件與量產件;料號階段空白或寫法不在規則內的,不自己歸類,先排除並列出來,也說明這些若其實是開發件,比例會變成多少
    產出開發件清單與排除清單,未歸類的請生管確認
  3. 03
    做什麼計算比例
    依據的標準開發件張數除以有效工單張數,並依產品線分別計算,和上個月比較增減幾個百分點,每個比例都寫出算式,可以直接驗算
    產出總表與產品線分類表,附計算方式
  4. 04
    做什麼寫出變化說明
    依據的標準只描述數字的變化,不推測原因
    產出報表初稿,負責的人回到原始明細抽查之後才發出
人工核准
報表發出前要留給人,數字回到原始明細核對、未歸類的工單經生管確認之後才定稿,AI Agent 負責整理與說明,不為數字的正確性背書。
用到的平台模組
技能、整合

我們對數據解讀類任務的建議是,語意與計算要拆開,由 AI 理解使用者想查什麼,再依固定的規則取出資料與計算,資料欄位的定義也要一致;我們在客戶現場最常看到的失敗原因,則是在長對話裡直接給出數字、沒有寫出算式,以及分析結果沒有回到原始明細核對。

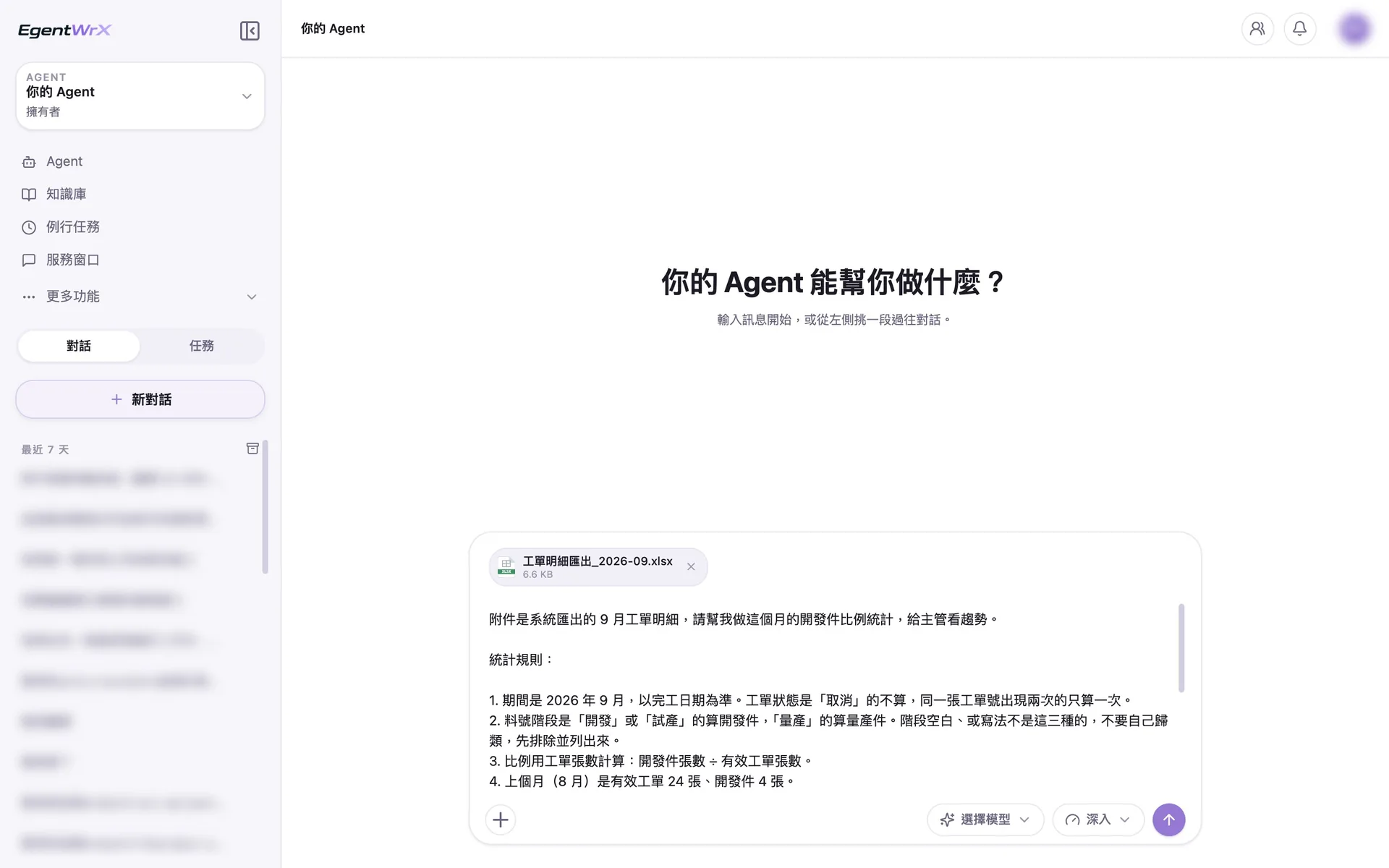

01上傳工單明細與指令

EgentWrX 對話畫面:同仁上傳系統匯出的當月工單明細,指令寫明統計期間、開發件與量產件的分類規則,以及要和上個月比較。
  1. 1上傳系統匯出的當月工單明細。
  2. 2指令寫明統計規則:期間、分類方式,以及和上個月比較。

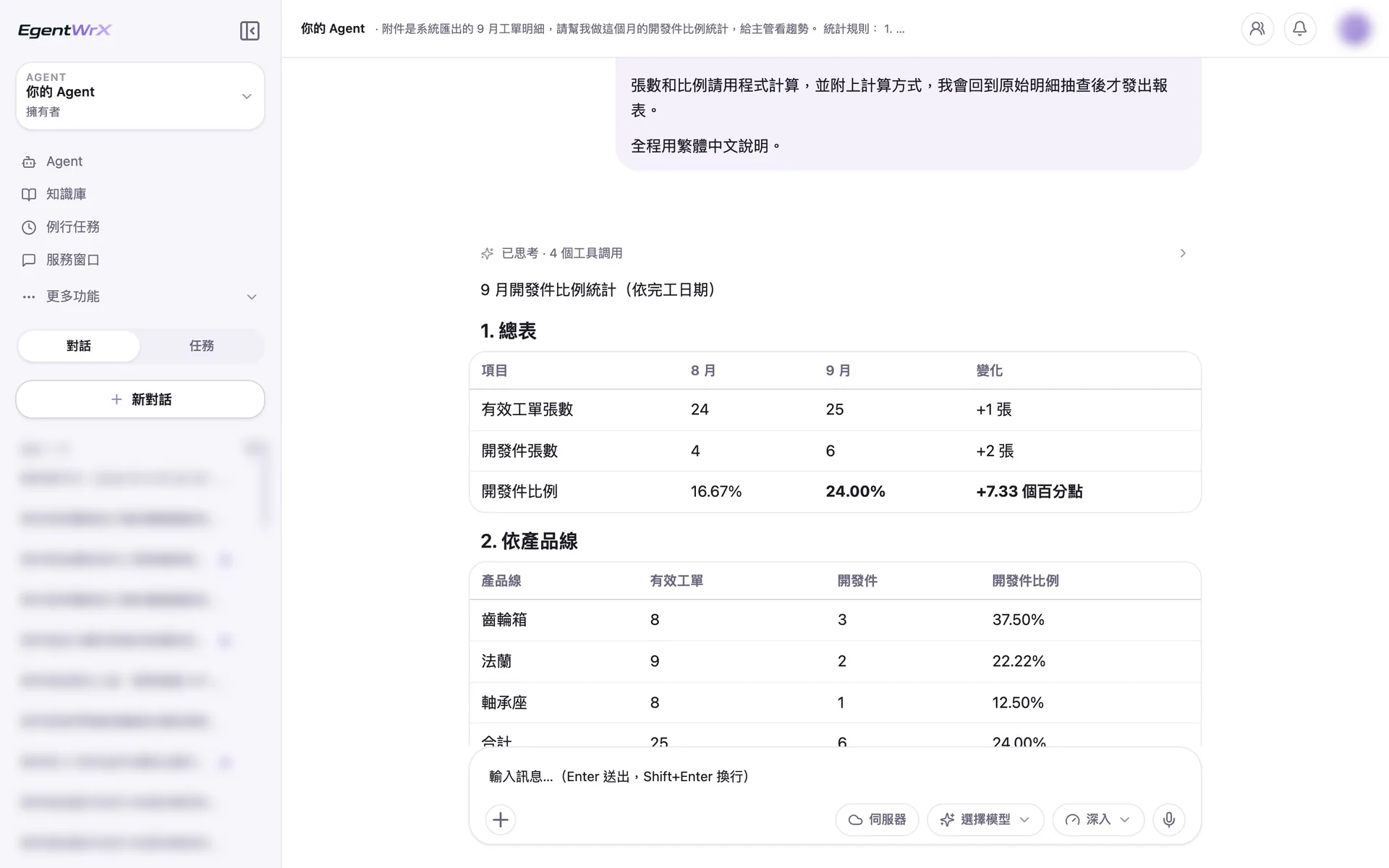

02總表與產品線分類

EgentWrX 結果畫面:AI Agent 用工具計算之後,列出有效工單張數、開發件張數、比例與較上月增減,並依產品線分別統計。
  1. 1AI Agent 依規則計算有效工單與開發件的張數和比例。
  2. 2有效工單 25 張、開發件 6 張,比例 24.00%,比上月增加 7.33 個百分點。
  3. 3依產品線分別計算比例,合計跟總表交叉驗證。

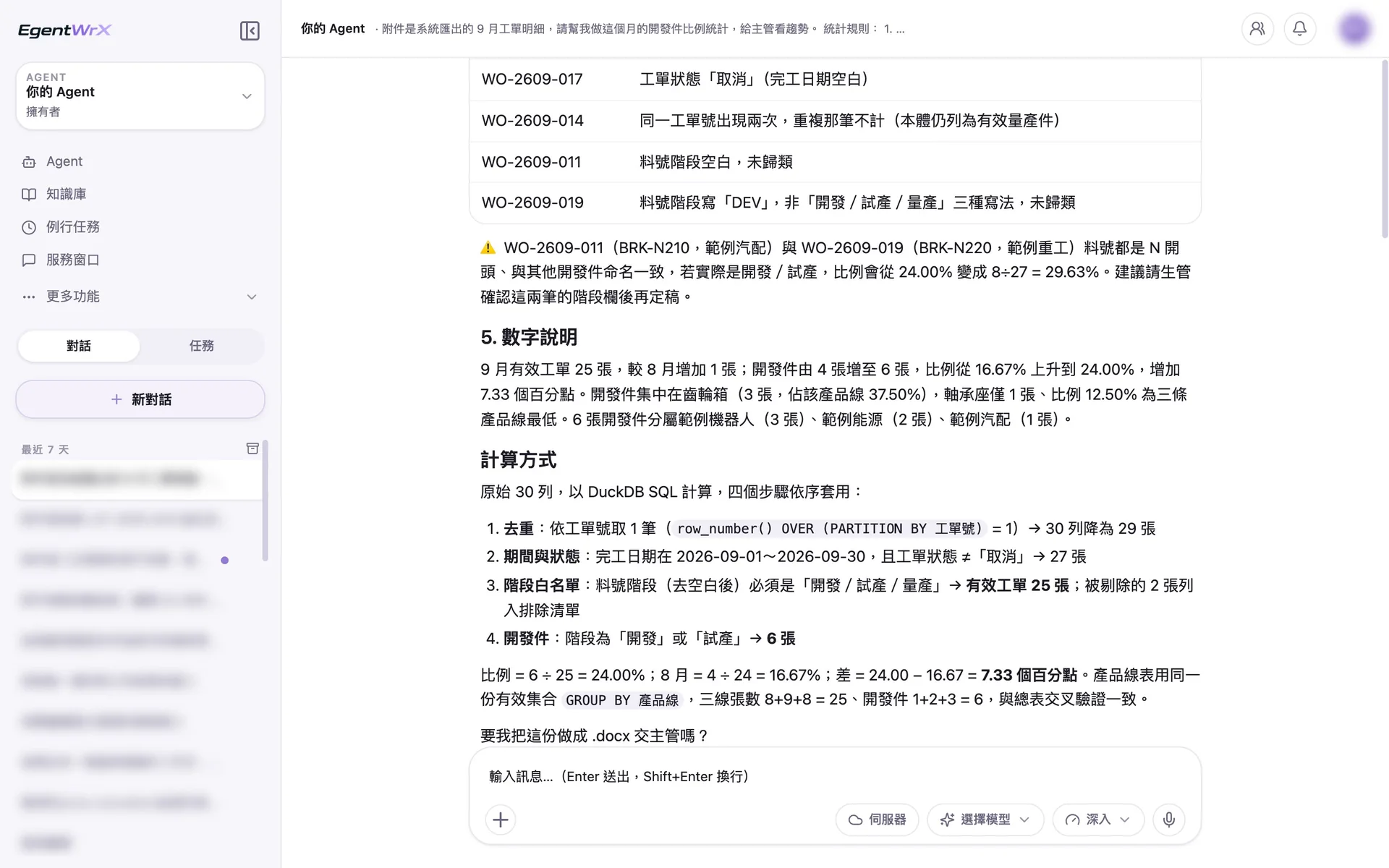

03排除清單與計算方式

EgentWrX 結果畫面:料號階段寫法不在規則內的工單列為未歸類、沒有自行歸類,並建議請生管確認後再定稿,最後寫出四個步驟的計算方式。
  1. 1階段寫成「DEV」的那一張標為未歸類,沒有自行歸類。
  2. 2說明這兩筆若其實是開發件,比例會怎麼變,建議請生管確認之後再定稿。
  3. 3附上四個步驟的計算方式,方便回到原始明細核對。
03

數字

每月節省估計 7 至 15 小時

7–15小時開發件比例統計的每月節省估計

資料來源:智慧方案輔導的一家汽車零組件製造商,不點名

04

常見問題

AI Agent 算出來的比例可信嗎?
可信,而且可以自己驗證,每個比例都附上算式,有效工單、開發件與排除的工單也都列成清單,對照明細就能逐張核對,而報表發出前,負責的人仍要回到原始明細抽查。
哪些算開發件,AI Agent 怎麼判斷?
依公司定義的判定規則,這套規則要寫清楚放進 AI SOP,欄位的定義也要一致,規則寫明之後,每個月用同一套條件統計,換人做也不會算出不同的數字。
一定要串接 ERP 嗎?
不一定。這個統計的基準是 ERP 裡的工單明細,建議串接 SQL MCP Server,讓 AI Agent 能直接查詢即時資料;還沒串接時,也可以像上面的示範一樣先用系統匯出的明細檔跑,這段期間也能先確認判定規則符不符合實際需要。連接方式要依貴公司使用的 ERP 與部署架構評估,可以先預約免費諮詢。
